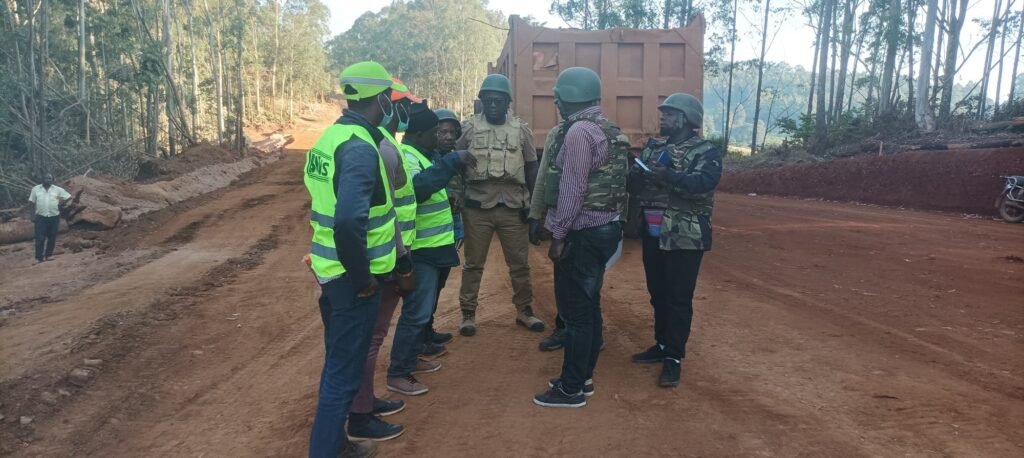

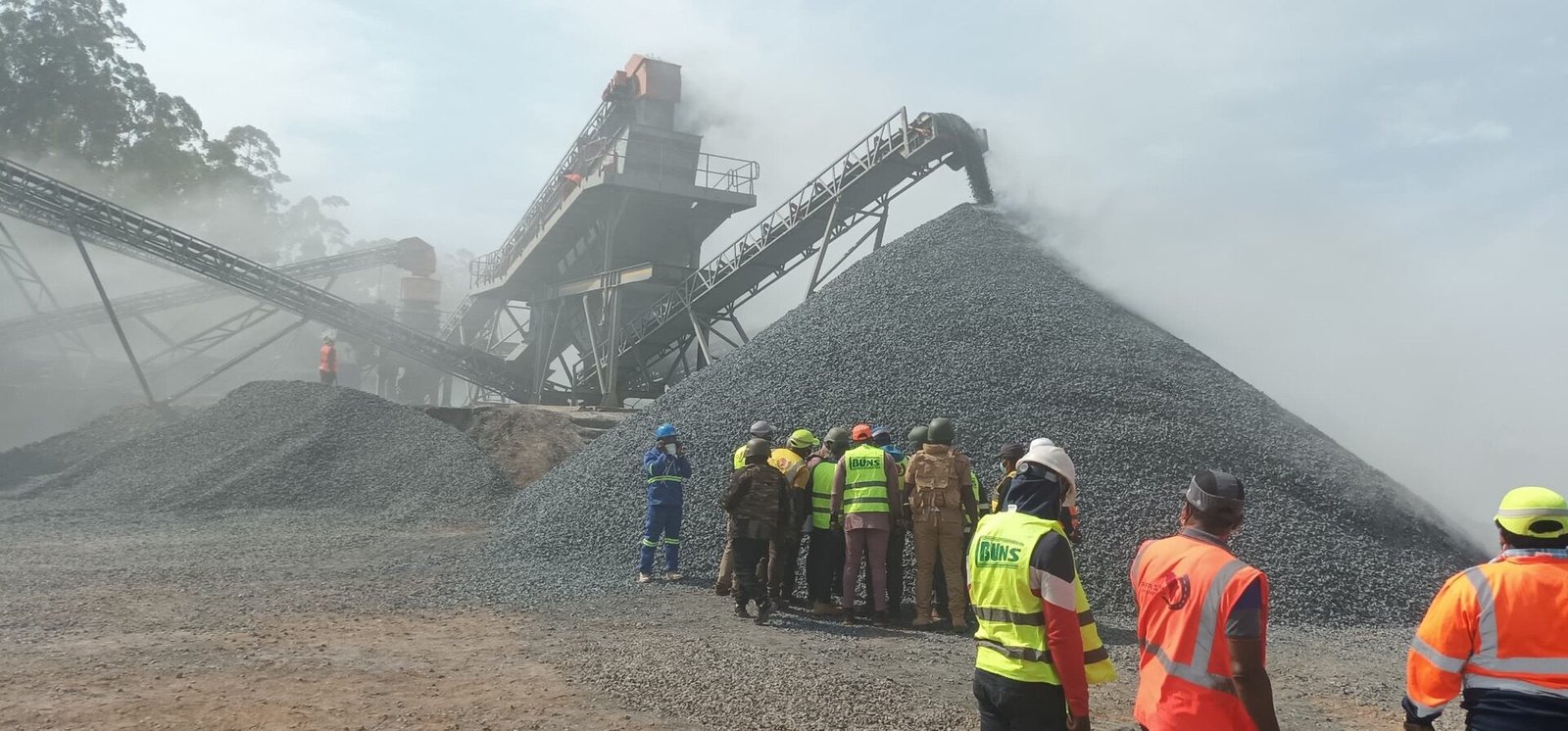

Les travaux en cours dans la région du Nord-ouest, se poursuivent malgré un contexte sécuritaire complexe. Sur le lot Kumbo – Ndu, long de 39 km, l’entreprise Bun’s prépare la mise en œuvre des enrobés, avec le démarrage de la production à la station de concassage.

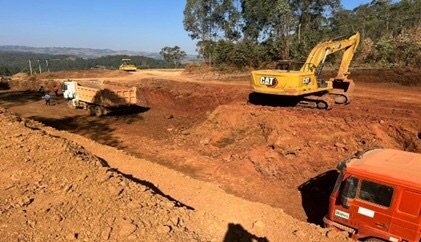

Sur ce lot, les terrassements sont réalisés à 43.74% avec les déblais mis en dépôt 293 122.03 m3, les remblais provenant des déblais s’élèvent à 212 897.68 m3, les remblais provenant d’emprunt sont évalués à 16 829.01 m3 et les purges sont exécutées 3 082.01 m3. Le dégagement de l’emprise et la préparation du terrain sont réalisés à 59.38% avec 13 u d’arbres abattus, 473 296 m²de terre végétale décapée et 4 980 ml d’ouvrages hydrauliques démolis.

L’entreprise a en outre entamé les travaux de construction d’ouvrages hydrauliques avec un niveau de réalisation de 17.40% comprenant la préfabrication de 199 ml de dalots et la pose de 140.805 ml de dalots. L’avancement physique des travaux est estimé à 21.59 % et l’entreprise envisage d’accroitre sa productivité avec la saison sèche et le démarrage de la production des agrégats.

S’agissant des travaux d’installation de l’entreprise, on note une bonne évolution, avec un niveau de réalisation de 90 %. L’entreprise a installé son laboratoire au point kilométrique 31+620 et les travaux de construction de la base technique de l’entreprise sont presque achevés à Mbiyeh au point kilométrique 37+775 alors que la réhabilitation du bâtiment destiné à abriter les bureaux est achevée.

Les travaux de construction du hangar pour le garage, le magasin et le bloc toilettes sont également achevés. Les locaux de la mission de contrôle sont également aménagés et opérationnels.

MINTP

Sign Up for Our Newsletters

Get notified of the best deals on our WordPress themes.

You May Also Like

Pont sur le fleuve Nyong à Malombo: l’entreprise s’installe sur le site

L’entreprise CFHEC mène des actions sur le terrain depuis la signature de…

Nationale N3: Kalyon Holding s’intéresse à la réhabilitation de la section Bekoko-Limbe-Idenau

C’est ce qu’on peut retenir de l’audience accordée par le Ministre des…

Pénétrante Est de la ville de Douala: les travaux d’aménagement évalués à 56,8%.

Exécutés par l’entreprise MAG SARL, la pose de la couche de fondation…

Route Edea-Dizangue-Mouanko phase1: Vers une nouvelle contractualisation pour les travaux de bitumage

Suite aux manquements du Groupement Zuidaf Sarl/FredexGroup constatés le 12 avril 2024,…
